Chạy đua với mưa bão để đúc móng đường dây 500kV Lào Cai - Vĩnh Yên
Bất chấp thời tiết nắng, mưa bất thường, sạt lở đất đá và lũ ống, lũ quét tại các tỉnh Lào Cai, Yên Bái, hàng nghìn công nhân vẫn ngày đêm bám trụ, nỗ lực thi công trên công trường dự án đường dây 500kV Lào Cai - Vĩnh Yên.

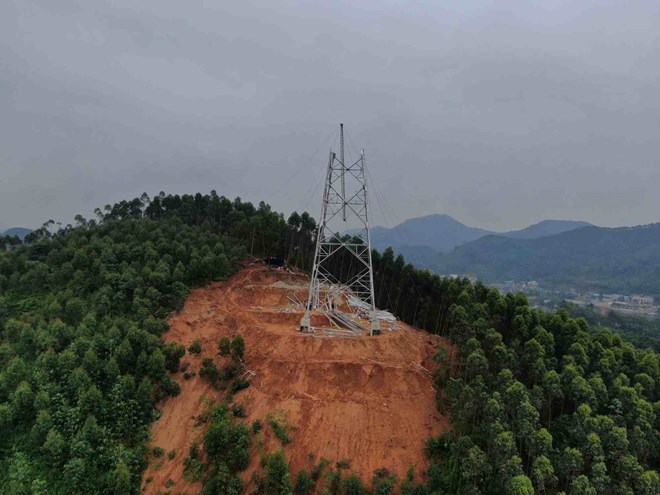

Các nhà thầu đang tranh thủ những ngày tạnh ráo, khẩn trương thi công đổ móng, lắp đặt cột thép cho Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua tỉnh Yên Bái. Ảnh: Minh Nghĩa
Không để “thời gian chết”
Dự án đường dây 500kV Lào Cai - Vĩnh Yên có tổng vốn đầu tư hơn 7.000 tỉ đồng, chiều dài toàn tuyến khoảng 228,92km, đi qua địa bàn 4 tỉnh (Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc). Đây là công trình trọng điểm, nhằm truyền tải công suất các nhà máy thủy điện khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia; tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện.
Ông Đỗ Quang Khải - Phó Giám đốc Ban Quản lý dự án điện 1 kiêm Giám đốc Ban Điều hành dự án - cho biết, sau khi khởi công, các nhà thầu đã bắt tay ngay vào triển khai sản xuất, thi công trên toàn tuyến.
“Xác định đây là dự án rất nóng để bảo đảm cung ứng điện cho phát triển, nhà thầu thi công với tinh thần “vượt nắng, thắng mưa”, “làm ngày không đủ tranh thủ làm đêm”. Hiện gói thầu số 1 đường dây 500kV Lào Cai - Vĩnh Yên đã hoàn thành công tác đào, đúc móng tại 51/51 vị trí. Các gói thầu con lại đang được đẩy nhanh công tác đào, đúc móng, chạy đua trước mùa mưa bão”, ông Đỗ Quang Khải chia sẻ.
Được biết, gói thầu số 1 dự án gồm 51 vị trí cột, từ VT1 đến VT52, đi qua địa bàn các huyện Bảo Yên, Bảo Thắng tỉnh Lào Cai. Các vị trí trải dài qua các khu vực đồi dốc, đường hẹp, nhiều vị trí không thể tiếp cận bằng xe cơ giới. Thời tiết vùng núi Tây Bắc thường xuyên thay đổi, khi mưa lớn sẽ gây trơn trượt, cản trở vận chuyển vật tư, thiết bị.
Ông Nguyễn Cao Ngọc - Phó Tổng Giám đốc Công ty CP Xây lắp và Dịch vụ Sông Đà, đại diện liên danh nhà thầu nhấn mạnh: “Tuyệt đối không để “thời gian chết” - đó là phương châm làm việc của anh em tại công trường. Chúng tôi tận dụng từng giờ, từng phút khi thời tiết nắng ráo để đào móng, đổ bê tông, công việc gối nhau liên tục. Song song cùng việc đào hố móng, chúng tôi đã tập kết thiết bị và vật tư lên các vị trí từ rất sớm. Công nhân cũng được bố trí ăn nghỉ ngay gần công trường, rút ngắn tối đa thời gian di chuyển”.
Tận dụng mọi điều kiện thuận lợi
Cũng theo ghi nhận của PV Báo Lao Động, ở một số khu vực thi công như Lào Cai, Yên Bái với địa hình đồi núi hiểm trở, độ dốc lớn và nhiều đá rắn, chủ đầu tư phối hợp cùng nhà thầu đã linh hoạt điều chỉnh hướng tuyến để phù hợp nhất, đồng thời phối hợp với tư vấn thiết kế để thay đổi giải pháp móng.
“Điều kiện thời tiết mưa ẩm cùng địa hình dốc trơn trượt tại khu vực thi công là thách thức lớn. Để vừa bảo đảm tiến độ vừa đảm bảo an toàn, nhà thầu tận dụng những lúc thời tiết thuận lợi để tăng ca. Các khu vực có nguy cơ sạt lở đất trên taluy đều được thiết lập rào chắn bảo vệ nghiêm ngặt”, ông Nguyễn Hữu Hùng, Công ty Xây lắp Điện chia sẻ.
Tại vị trí 173 nằm trên địa phận xã Vĩnh Lạc, huyện Lục Yên (Yên Bái), ông Nguyễn Hữu Thiết - Đội trưởng Đội xây lắp số 6, Công ty TNHH Sông Đà 11 Miền Bắc - cho hay: Cột đỡ ống cao 81m, nằm trên nền ruộng nên việc thi công gặp nhiều khó khăn. Hiện tại, công nhân đã hoàn thành việc lắp ghép tổ hợp tất cả các mảng và sẽ tiến hành cẩu lên cao để tiếp tục lắp dựng.
“Thời tiết thất thường, lúc nắng lúc mưa, rất khắc nghiệt nên chúng tôi đã bố trí nhân lực linh hoạt để tận dụng mọi điều kiện thuận lợi trong ngày, sẵn sàng thi công bất cứ khi nào có thể. Anh em quyết tâm cao để đảm bảo tiến độ, đưa dự án về đích đúng kế hoạch”, ông Thiết nói.
Trên công trường, nhà thầu bố trí máy móc đầy đủ để sẵn sàng thi công khi trời tạnh ráo. Ảnh: Minh Nghĩa
Đến ngày 11.6, dự án đường dây 500kV Lào Cai - Vĩnh Yên đã hoàn thành mở đường 100% vị trí. Đối với công tác đào móng, trên toàn tuyến, đã có khoảng 81% vị trí cột được hoàn thành đào móng, đang thi công 17% vị trí, còn 2% vị trí móng cột chưa thực hiện.
Trên 2.000 công nhân cùng hàng trăm thiết bị máy móc đang ngày đêm bám trụ công trường trải dài từ Lào Cai đến Vĩnh Yên, tạo nên không khí thi công khẩn trương, sôi động trên tuyến đường dây.
https://laodong.vn/xa-hoi/chay-dua-voi-mua-bao-de-duc-mong-duong-day-500kv-lao-cai-vinh-yen-1522847.ldo
Nhóm PV (báo lao động)
